兰州石化首次成功整体更换大型储罐罐顶

 2026/01/28/ 15:46 来源:每日甘肃网

  1月26日,在油品调合中心(国储公司)原油输转车间,兰州石化建设公司正在完成直径31米、重56吨的渣油储罐罐顶的更换收尾工作。

  这是公司首次开展大型储罐罐顶整体更换作业,开创了同类施工领域“整体拆除、模块预制、现场组对、整体吊装”的先例,以卓越的工程实践刷新行业纪录,为大型储罐高效、安全检修树立了新标杆。

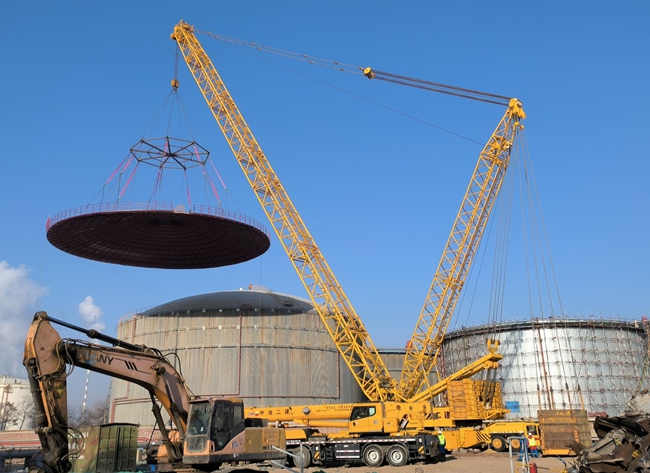

吊装作业现场。

  此次作业的最大挑战在于如何安全高效地拆除旧罐顶。建设公司安装公司摒弃传统分块、分段切割的繁琐方式,大胆采用“整体掀盖”方案,专门设计了辅助吊装的雪花状平衡梁,便于牢固固定罐顶,防止罐顶在吊装过程中晃动幅度过大。前期,安装公司还精确计算平衡梁的吊点数量和吊点位置,并多次模拟吊装过程。

  1月9日,吊装作业开始。重达数十吨的旧罐顶犹如巨型“锅盖”,被平稳掀起、一次性整体拆除。作业全程不仅大幅缩减了工期,避免了交叉作业、结构失稳坍塌等风险,而且实现了大直径罐顶无损整体移除技术的关键性突破,展现了高超的统筹与吊装技艺。

  相较于拆除旧罐顶的“破”,新罐顶的“立”更凝聚了智慧与匠心。兰州石化建设公司创新性采用“工厂模块化预制+现场整体合龙”的模式。新罐顶的所有组件经过计算机模拟放样,并组对无误后,才能进入数控批量下料,在预制厂内完成精细化加工和模块组对。随后,在临时预制场进行整体组对、焊接,形成了一个新“穹顶”。最终,这个庞大的钢结构体经过一次起吊、精准就位,实现了严丝合缝的安装。

  此次储罐罐顶整体更换实现了工厂模块化预制,焊接、防腐等关键工序质量远优于露天高空作业,核心质量环节牢牢受控;将大量高空、动火作业转移至地面预制场,现场仅需进行组对吊装与有限焊接作业,与传统常规施工方法相比施工周期缩短约40%,极大提升了工效;最大限度减少了罐顶拆除高处作业和脚手架搭设,降低了人员高空坠落、火灾等风险,施工本质安全水平得到根本性提升;罐区现场作业时间大幅压缩,显著降低了检修对库区整体运行与相邻储罐生产的影响,保障了生产链的稳定与安全。

  此次储罐罐顶整体更换,是一次施工理念与技术的革新,成功验证了大型储罐检修工厂化、模块化、装配化发展的可行性与巨大潜力,为行业提供了可复制、可推广的宝贵经验。(王爱民)
