戈壁鏖战正酣 丝路坦途可期——甘肃省公航旅集团G30/G312瓜州至星星峡一体化提升改造项目全速攻坚

 2026/08/10/ 16:06 来源:甘肃省公航旅集团

  八月的河西走廊西端,热浪蒸腾,戈壁地表温度居高不下。由甘肃省公航旅集团投资建设的G30/G312瓜州至星星峡一体化提升改造项目一期工程,正以“满格”状态全线鏖战。162.402公里的施工线上机械轰鸣,建设者们顶高温、克难题,路基、路面、桥梁、交安、房建等多项工程同步推进,向着2027年9月建成通车的目标全力冲刺。

  丝路通道焕新升级,战略枢纽承载核心价值。瓜星一体化改造项目是串联内地、甘肃、新疆及中亚市场的关键交通枢纽,兼具通道、产业、战略三重重要意义。作为提质增效的西进主动脉,原有G30瓜星段长期承担繁重货运任务,重载车辆密集、道路病害多发,单线通行模式极易拥堵。项目采用“两路同改、一体推进”建设模式,同步升级G30连霍高速与G312国道,原有双向四车道将升级为双向八车道高速公路,设计时速100公里,配套智慧运维、实时调度系统,让河西西端路网通行效率与安全水平实现跨越式提升。

  作为激活区域经济的能源大通道,线路串联瓜州煤化工产业园、柳园物流枢纽,紧邻河西千万千瓦级风光电基地与矿产资源富集区。项目同步落地交能融合示范工程,建成后将大幅压缩风光电设备、矿产品、特色农产品外运时长,推动传统运输通道向“可感知、可监测、可调度”的现代化智慧走廊转型。

  作为联通内外的丝路新纽带,项目东接连霍高速直达内陆腹地,西抵甘新交界星星峡连通新疆,精准对接新疆境内G30连霍高速“四改八”项目,是新亚欧大陆桥重要组成部分。全线通车后,将与G7京新高速形成多层次进出疆路网,拓宽甘肃向西开放门户,让千年河西古道焕发全新活力。

  攻坚全线控制性节点,跨铁路转体桥取得关键突破。本项目线长点广、施工条件复杂,跨敦格铁路转体特大桥是全线核心重难点控制性工程。桥下既有铁路运营车流密集,无法长时间中断通行,施工安全、工期管控难度极大。

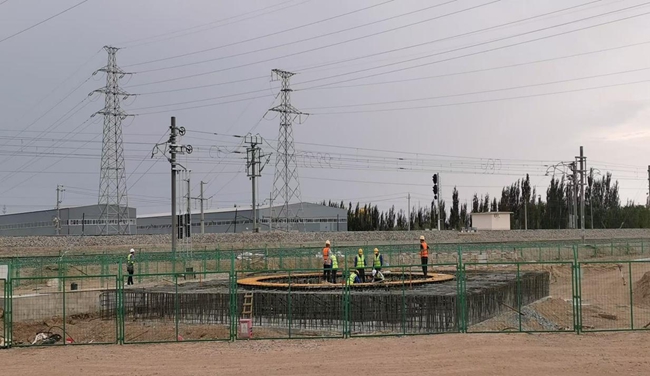

  为兼顾铁路运营与桥梁建设,创新采用“单侧平行现浇、天窗点转体”施工工艺,在铁路隔离带一侧提前完成箱梁浇筑,利用铁路停运窗口期实施空中转体对接。转体施工全过程依托北斗定位、智能传感设备实时监控梁体位移,将轴线偏差控制在毫米级,有效抵御戈壁大风、昼夜温差大带来的施工干扰。目前转体桥主墩桩基、下承台已全部完工,引桥30米箱梁也已精准架设完成,为后续转体施工打通关键环节,形成戈壁地区涉铁大跨度桥梁施工可复制技术样板。

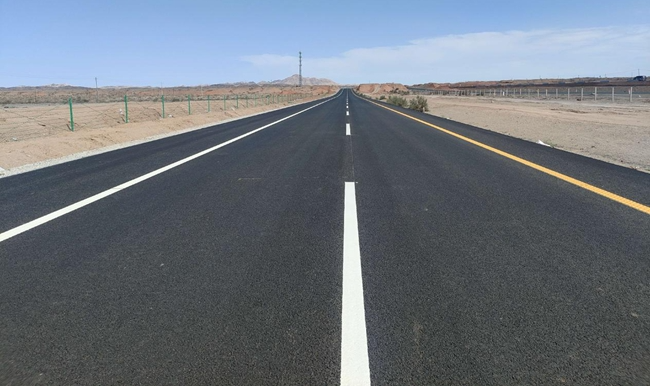

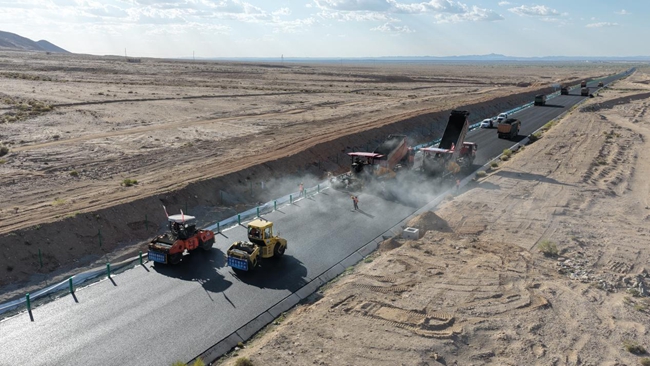

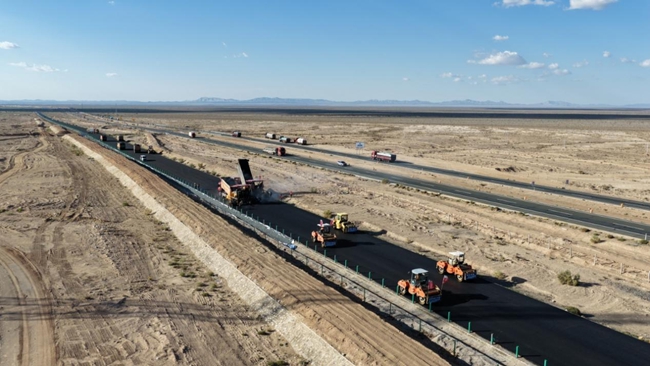

  线路施工全面开花,房建交安齐头并进。在全线162公里的施工战线上,路基、路面、桥梁、交安、房建等分项工程同步推进、多点发力。路面水稳层与面层摊铺作业有序展开,交通安全设施基础施工已基本完成,交通标线已全面施作,标识标志牌安装正加快推进;沿线房建站点主体结构已全面封顶,顺利转入装修装饰阶段。截至目前,路基、桥涵、房建工程完成过半,交安、路面工程按照计划稳步推进。各作业面衔接紧密、工序流转顺畅,项目建设呈现多点突破、全面提速的良好态势。

  硬核技术精准施策,破解戈壁施工多重技术难关。项目沿线地质条件恶劣,需同步兼顾“边通车、边施工”的保通需求。项目参建者因地制宜拿出成套解决方案,逐项攻克施工堵点。

  针对沿线67.11公里硫酸盐渍土路基隐患,施工团队按照土壤盐渍化等级差异化换填非盐渍土,铺设土工膜阻断毛细盐水渗透,配套完整排水系统,从源头遏制路基冻胀、腐蚀、沉降。针对新旧路基拼接易产生纵向裂缝难题,采用专用窄幅摊铺机施工,路基开挖内倾台阶并满铺玻璃纤维土工格栅,搭配液压夯分层补强,消除新旧结构沉降差。

  针对旧路裂缝、坑槽、车辙等隐蔽病害,技术人员逐段取芯勘测、建立病害台账,实行“一病一策”高温戈壁昼夜攻坚,精雕细琢打造精品示范工程。旧桥拆除摒弃传统破碎工艺,采用绳锯静力切割,搭配水刀精细化修凿,无强冲击损伤原有梁体,同步洒水围挡降尘,守住施工安全底线。全线实行多级限速、错峰摊铺、硬质隔离分区作业,保障施工与车辆通行两不误。

  高温戈壁昼夜攻坚,精雕细琢打造精品示范工程。开工之初,省公航旅集团G30/G312瓜星一体化项目办便确立“打造精品工程、树立行业样板”建设目标,统筹协调安西极旱荒漠国家级保护区生态保护、沿线电力管线迁改、戈壁高温施工保障等多项难点工作,建立全流程质量追溯体系。盛夏戈壁持续高温,项目办会同各参建单位同步落实防暑保障举措,配齐降温物资、优化施工时间,常态化开展一线慰问,充分调动建设者攻坚热情。面对保护区协调、资金统筹、管线迁改等多重挑战,全体参建人员昼夜轮班抢抓有效施工窗口期,以严格标准把控工程质量。

  路通百业兴,通道利长远。项目全面建成后,瓜州作为甘新陆路物流枢纽的区位优势将进一步凸显,区域物流时效提升、货运成本下降,河西走廊能源、矿产、特色农产品外运瓶颈彻底破除。下一步,省公航旅集团G30/G312瓜星一体化项目办将持续统筹调配人力、机械、物资资源,压实项目攻坚责任,稳步推进各分项工程有序落地,早日建成联通丝路、赋能区域高质量发展的西进坦途。(魏常林)
